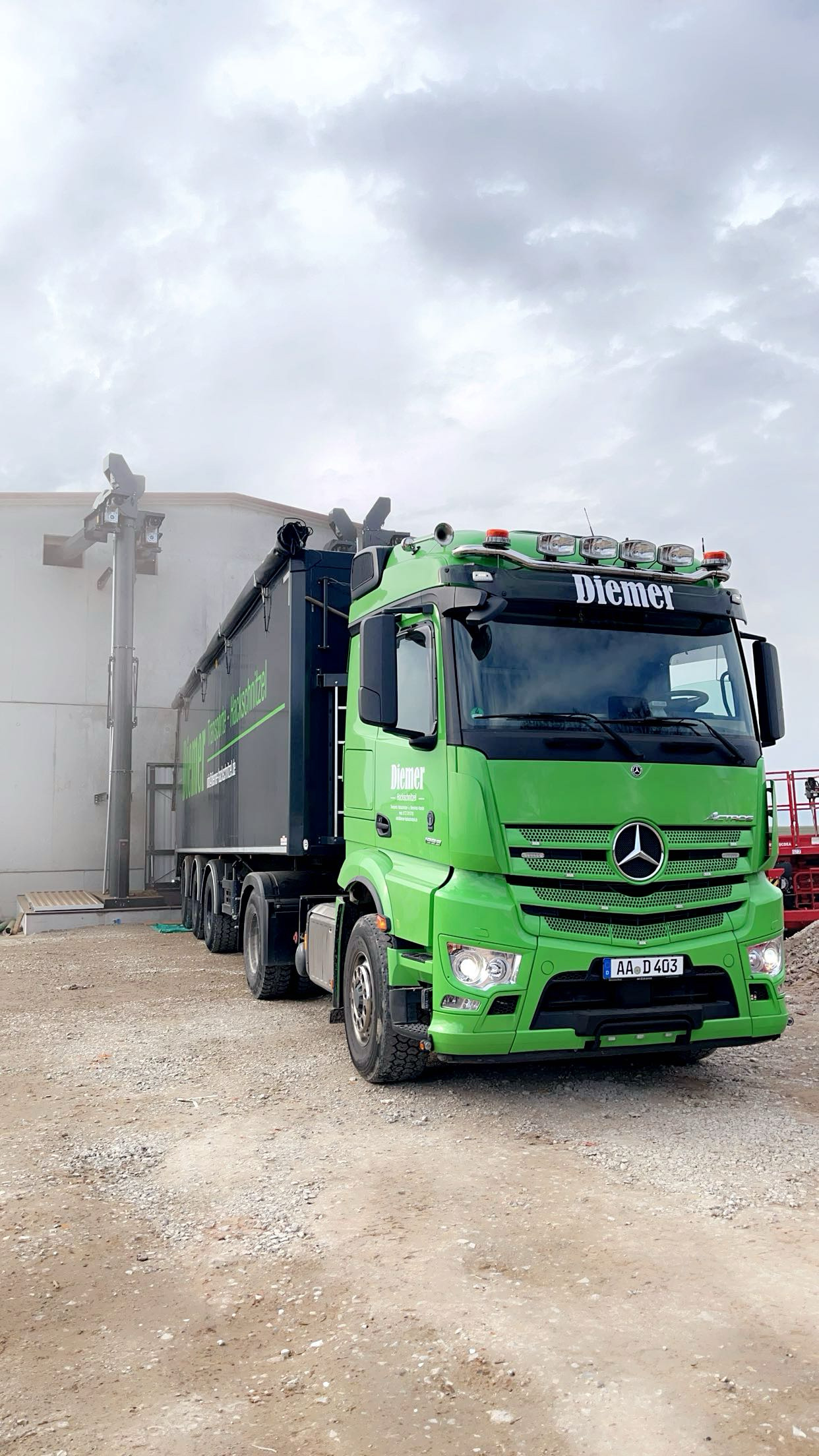

Im Frühjahr 2025 war es nun endlich soweit, am 10.03. fuhr der LKW vor und wir erhielten unsere ersten Hackschnitzel, die gleich über die brandneue 4-fach-Befüllung in unseren Hackschnitzelbunker einbracht wurde.

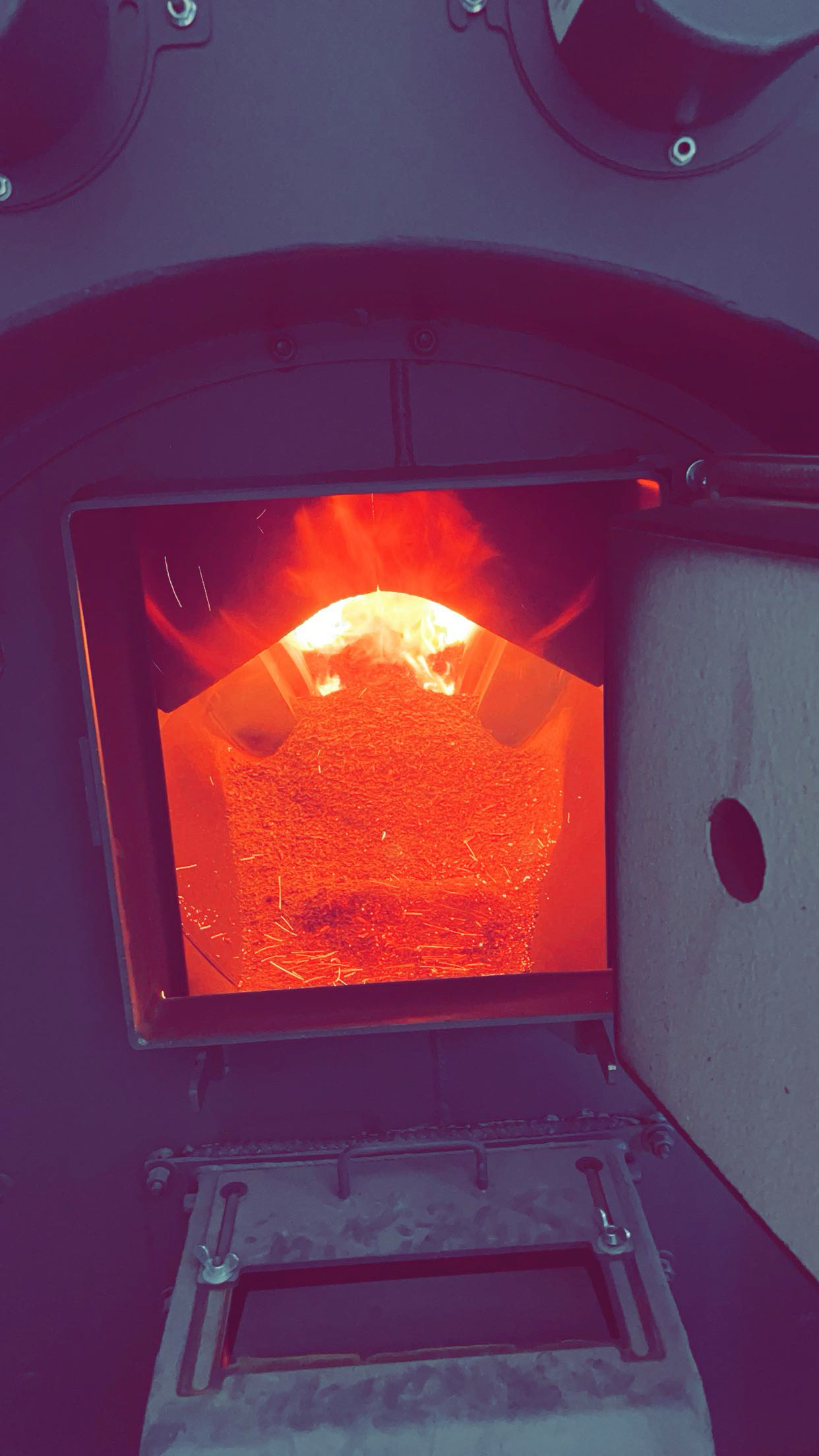

Wenige Tage später, am 13.03. fand die Inbetriebnahme unserer beiden Hackgutkessel durch die Fa. Heizomat statt.
Nun war alles bereit, so dass wir seit dem 15. April die ersten Haushalte mit nachhaltiger Wärme versorgen.
Am Sonntag, den 27.07.2025 durften wir unsere zweite Generalversammlung abhalten. Diese Versammlung war die erste seit Beginn der Bauarbeiten im Sommer 2024, daher konnten wir allen unseren Anschlussnehmern an diesem Abend einen Einblick in die bereits erfolgten Arbeiten verschaffen, sowie über die weiteren Baumaßnahmen informieren
v. l. n. r.: Dieter Engelhardt, Fa. Engelhardt; Alexander Joas, 1. Bürgermeister Gemeinde Alerheim; Marco Graf, Fa. RHG; Karina Schröder, Fa. Enerpipe; Bernd Schick, Fa. SHS; Manuel Rau, Vorstandsvorsitzender Nahwärme Alerheim-Mitte eG; Rainer Hertle, Aufsichtsratsvorsitzender Nahwärme Alerheim-Mitte eG; Stephan Stör, Fa. Kirsch; Andreas Seefried, Fa. Seefried.
Am Freitag, den 21.06.2024 konnten wir dann erfolgreich den Spatenstich zum Neubau unserer Heizzentrale inkl. Wärmenetz feiern. Wir freuen uns sehr, dass auch viele Anschlussnehmer beim offiziellen Teil der Veranstaltung mit dabei waren und mit uns gemeinsam den Spatenstich, einen weiteren Meilenstein des Projektes, miterlebten. Im Anschluss fand noch eine kurze Projektvorstellung der geplanten Baumaßnahme mit einem gemeinsamen Abendessen für unsere Projektbeteiligten statt.
